第十章 RWD進階設計第十章 RWD進階設計\10-18 甘特圖

10-18 甘特圖



以甘特圖的方式呈現資料。

這邊是以 DataGrid 搭配 Gantt元件使用為例,

並且希望 "專案進度明細" 的資料顯示於甘特圖。

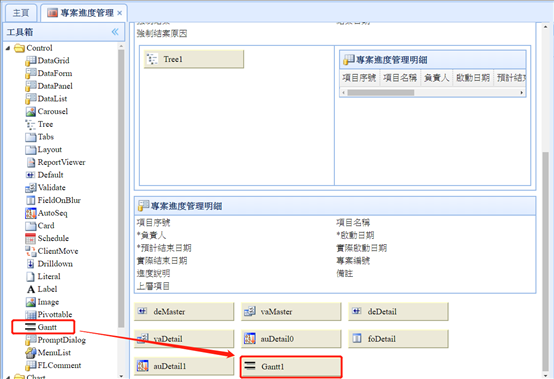

Step1>    從工具箱裡拖拉一個Gantt元件到設計畫面上,如下:

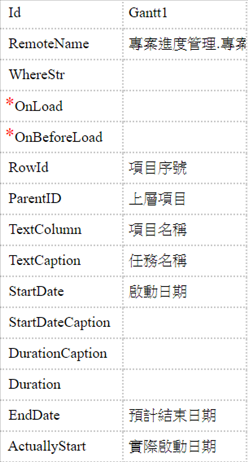

Step2>    Gantt主要需要設定的屬性如下,

RemoteName

介紹

設定甘特圖的資料來源。

舉例

此處設定為 "專案進度管理.專案進度明細"

RowID

介紹

設定作為 Key的欄位,

此欄位通常是唯一鍵值的欄位。

舉例

此處設定為 "項目序號"

ParentID

介紹

如果甘特圖有多層的關係,需定義哪一個欄位存放上層的連結。

舉例

此處設定為 "上層項目"

TextCoumn

介紹

設定作為 "甘特圖項目名稱" 的欄位。

舉例

此處設定為 "項目名稱"

TextCaption

介紹

設定作為 "甘特圖項目標題" 的欄位。

舉例

此處設定為 "任務名稱"

StartDate

介紹

設定作為 "起始日期" 的欄位。

舉例

此處設定為 "啟動日期"

EndDate

介紹

設定作為 "結束日期" 的欄位。

舉例

此處設定為 "預計結束日期"

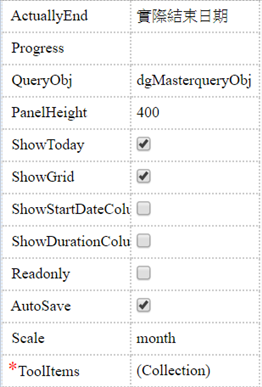

ActuallyStart

介紹

設定作為 "實際起始日期" 的欄位。

舉例

此處設定為 "實際啟動日期"

ActuallyEnd

介紹

設定作為 "實際結束日期" 的欄位。

舉例

此處設定為 "實際結束日期"

QueryObj

介紹

搭配的查詢視窗id(datagridID+queryObj)

舉例

此處設定為 "dgMasterqueryObj"

ShowToday

介紹

是否顯示今天的日期線。

舉例

此處設定為 true

AutoSave

介紹

是否自動存檔。

舉例

此處設定為 true

Scale

介紹

呈現範圍可以選擇 日期 / 星期 / 月份 之一。

舉例

此處設定為 "month"

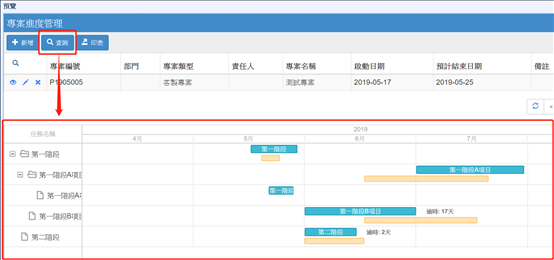

Step3>    設定完成且存檔後,預覽畫面如下:

透過查詢,過濾資料並顯示在甘特圖。






Top of Page
